‘ทางหลวง’ ลุยขยายถนน 4 เลน สาย 118 ‘เชียงใหม่-เชียงราย’ เพิ่มอีก 67.47 กม. ดันวิ่งฉิวตลอดเส้นทาง 158.47 กม. ภายในปี 69

ทางหลวงสนองนโยบายศักดิ์สยามลุยขยายถนน 4 เลน สาย 118 เชียงใหม่เชียงราย พร้อมสำรวจออกแบบเพิ่ม 2 ตอน ระยะทาง 67.47 กม. รวมวิ่งฉิวตลอดเส้นทาง 158.47 กม. ภายในปี 69 รองรับปริมาณจราจร 3 หมื่นคัน/วัน ลดเวลาเดินทางเชียงใหม่เชียงรายเหลือ 3 ชม. ยกระดับโครงข่ายคมนาคมขนส่ง หนุนการค้าท่องเที่ยวภาคเหนือ เชื่อมประเทศเพื่อนบ้าน

รายงานข่าวจากกรมทางหลวง (ทล.) ระบุว่า ตามที่นายศักดิ์สยาม ชิดชอบ รัฐมนตรีว่าการกระทรวงคมนาคม มอบนโยบายด้านโครงสร้างพื้นฐานทางถนนให้กรมทางหลวงขยายทางหลวงหมายเลข 118 เชียงใหม่เชียงรายเป็นถนนมาตรฐานขนาด 4 ช่องจราจรตลอดเส้นทาง 158.47 กิโลเมตร (กม.) เพื่อเสริมสร้างโครงข่ายทางหลวงพื้นที่ภาคเหนือให้สมบูรณ์นั้น

แฟ้มภาพ

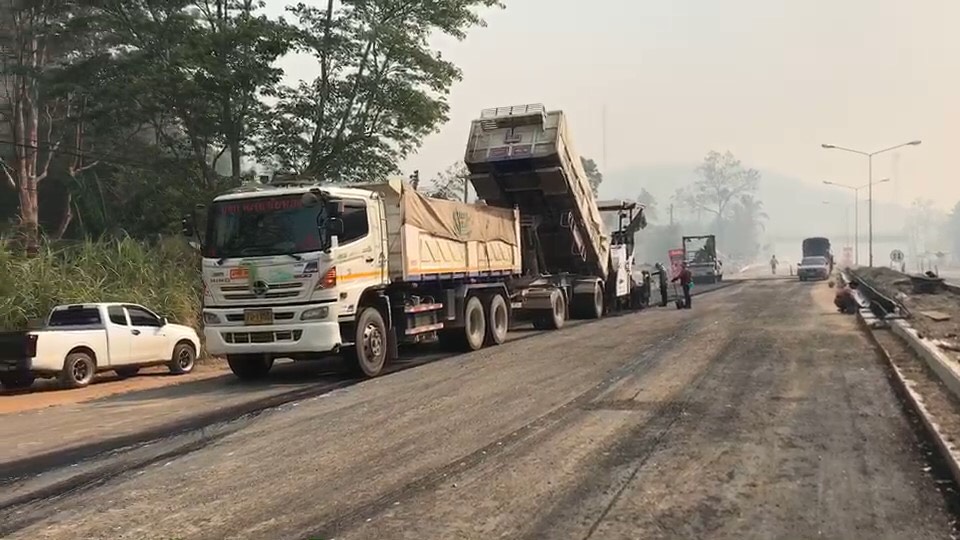

โดยที่ผ่านมา ทล. ขยายทางหลวงสายดังกล่าวแล้วเสร็จ 48 กม. และได้ดำเนินโครงการก่อสร้างอีกระยะทาง 42.8 กม. ช่วง .ดอยสะเก็ด.แม่ขะจาน ระหว่าง กม.20+200-กม.63+000 ขณะนี้ เหลือเพียง ตอน .ดอยสะเก็ด.ป่าเมี่ยงตอน 1 ระหว่าง กม.20+200-กม.31+700 ระยะทาง 11.5 กม. ขณะนี้มีความคืบหน้าไปแล้วกว่า 93% คาดว่า จะแล้วเสร็จประมาณ .. 2564 จะรวมเป็นระยะทาง 91 กม. ทั้งนี้ มีบางช่วงที่ดำเนินการแล้วเสร็จและเปิดให้ใช้บริการเพื่ออำนวยความสะดวกแก่ประชาชนผู้ใช้เส้นทางไปแล้ว

นอกจากนี้ นายศักดิ์สยาม จึงผลักดันให้เร่งขยายเส้นทางเป็น 4 ช่องจราจรในส่วนที่เหลืออีก 67.47 กม. ซึ่งเป็นช่วงสุดท้ายโดยในพื้นที่ .บ้านโป่งบรรจบทางหลวงหมายเลข 1 (พหลโยธิน) ระหว่าง กม.91+000-กม.158+473  ปัจจุบันมีขนาด 2 ช่องจราจร เนื่องจากสภาพเส้นทางมีลักษณะคดเคี้ยว เกิดอุบัติเหตุบ่อยครั้ง

ทั้งนี้ จำเป็นต้องปรับปรุงให้เป็นทางหลวงขนาด 4 ช่องจราจรตลอดเส้นทางเพื่อให้ประชาชนได้รับความสะดวกปลอดภัยในการเดินทาง ยกระดับความปลอดภัยด้านคมนาคมขนส่ง และรองรับปริมาณการจราจรและการขยายตัวทางเศรษฐกิจพื้นที่ภาคเหนือกระจายความเจริญไปสู่ภูมิภาค และประเทศเพื่อนบ้านโดยเฉพาะภาคการขนส่งและการท่องเที่ยว

ดังนั้น ทล. จึงได้ขานรับนโยบายดังกล่าว โดยเร่งดำเนินโครงการสำรวจและออกแบบทางหลวงหมายเลข 118 (สายเชียงใหม่เชียงราย) โดยแบ่งเป็น 2 ตอน คือ

  1. ตอน .แม่เจดีย์.แม่สรวย ระยะทาง 50 กม. โดยปัจจุบันอยู่ระหว่างการเก็บข้อมูลสำรวจผลกระทบสิ่งแวดล้อมในพื้นที่เพื่อศึกษาผลกระทบด้านสิ่งแวดล้อม (EIA) และจัดทำรายงาน EIA เสนอสำนักงานนโยบายและแผนทรัพยากรธรรมชาติและสิ่งแวดล้อม (สผ.)  และเมื่อหากผ่านการพิจารณาแล้วโครงการจะมีความพร้อมเพื่อเสนอของบประมาณดำเนินการก่อสร้าง คาดว่าจะสามารถเริ่มดำเนินการได้ประมาณปี 2567 แล้วเสร็จปี 2569
  2. ตอน .แม่สรวย1แยกจุดตัดทางหลวงหมายเลข  1  .เชียงราย ระยะทาง 17.47 กม. ปัจจุบันอยู่ระหว่างเสนอขอรับการจัดสรรงบประมาณจากแหล่งเงินกู้ (เพิ่มเติม) โดยอยู่ระหว่างการพิจารณาของสำนักงานบริหารหนี้สาธารณะ และหากได้รับงบประมาณจะเร่งรัดดำเนินการให้แล้วเสร็จโดยเร็วต่อไป โดยใช้งบประมาณโครงการ 2,000 ล้านบาท คาดว่าจะสามารถเริ่มดำเนินการได้ประมาณปี 2565 แล้วเสร็จปี 2567

สำหรับโครงการสำรวจและออกแบบทางหลวงหมายเลข 118 ตอน .แม่สรวยแยกจุดตัดทางหลวงหมายเลข 1 .เชียงราย มีจุดเริ่มต้นบริเวณ กม.141+000 ท้องที่ตำบลแม่สรวย และสิ้นสุดที่จุดตัดทางหลวงหมายเลข 1 (ถนนพหลโยธินบริเวณ กม.910+123) ที่  กม. 158+473 ท้องที่ตำบลดงมะดะ ระยะทางประมาณ 17.47 กม. ครอบคลุมพื้นที่2 อำเภอ ได้แก่ .แม่สรวย .แม่ลาว และ 3 ตำบล ได้แก่  .แม่สรวย .ดงมะดะ .จอมหมอกแก้ว

ทั้งนี้ เมื่อโครงการดังกล่าวแล้วเสร็จจะช่วยเติมเต็มโครงข่ายระบบคมนาคมขนส่งทางหลวงหมายเลข 118 ให้สมบูรณ์มากยิ่งขึ้น ช่วยลดอุบัติเหตุ ช่วยเพิ่มขีดความสามารถรองรับปริมาณการจราจรที่มากขึ้นจากเดิม 1-1.8 หมื่นคันต่อวันเป็น 3 หมื่นคันต่อวัน

อีกทั้ง ยังช่วยลดระยะเวลาการเดินทางระหว่าง .เชียงใหม่ และ .เชียงราย จากเดิมที่ใช้เวลาประมาณ 4 ชั่วโมง ลดลงเหลือ 3 ชั่วโมง ยกระดับมาตรฐานความปลอดภัยในการเดินทางของประชาชนให้สะดวกรวดเร็ว ช่วยส่งเสริมด้านเศรษฐกิจการค้า การท่องเที่ยวของจังหวัดเชียงราย และเกิดโครงข่ายคมนาคมขนส่งในพื้นที่ภาคเหนือไปยังประเทศเพื่อนบ้าน

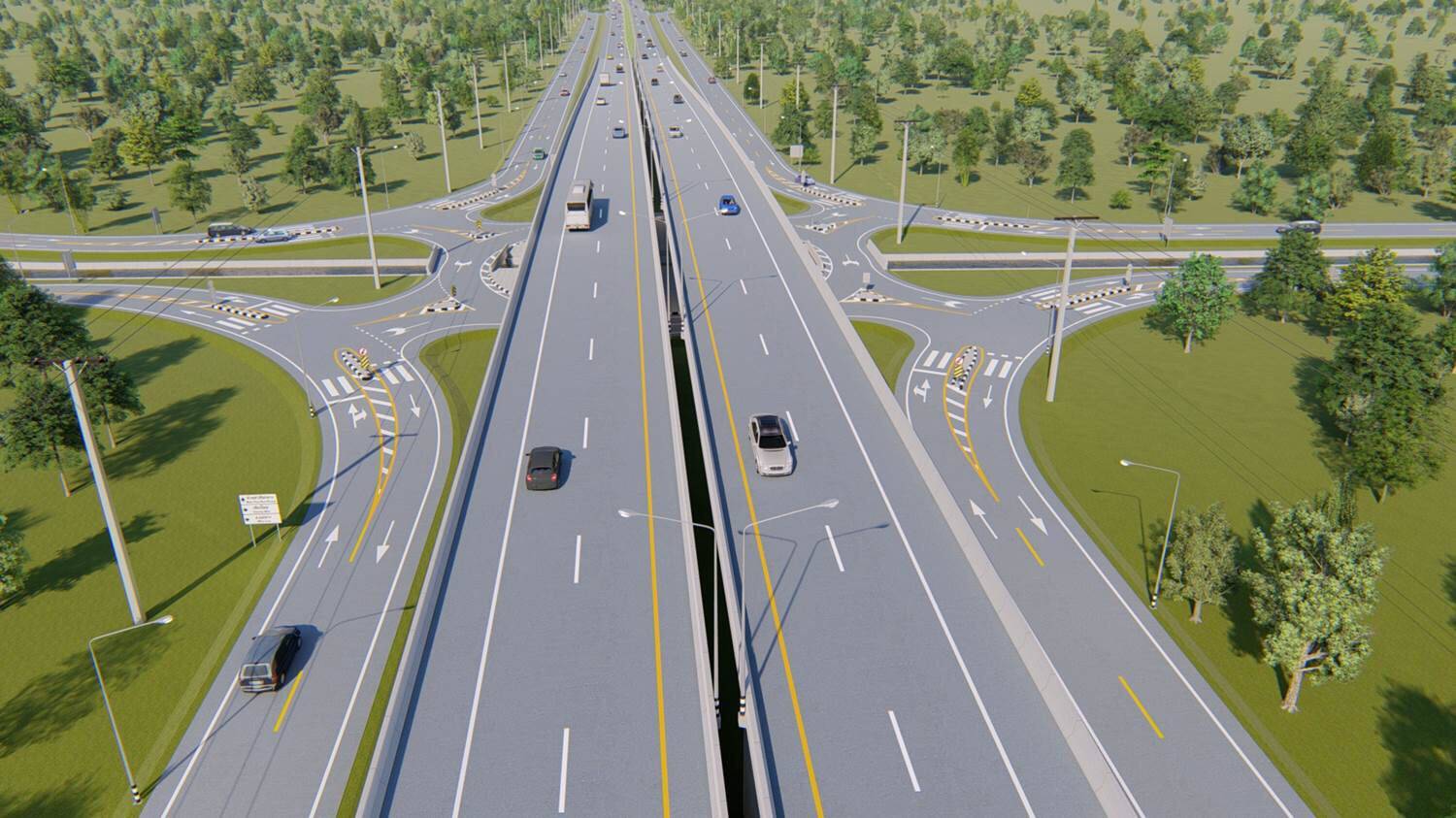

โดยรูปแบบการก่อสร้างเป็นถนนคอนกรีตขนาด 4 ช่องจราจร ความกว้างช่องจราจรละ 3.50 เมตร ไหล่ทางกว้างข้างละ 2.50 เมตร แบ่งทิศทางการจราจรด้วยแบริเออร์คอนกรีตกว้าง 1.60 เมตร ซึ่งรูปแบบทางแยกมี 4 จุดตัด ดังนี้

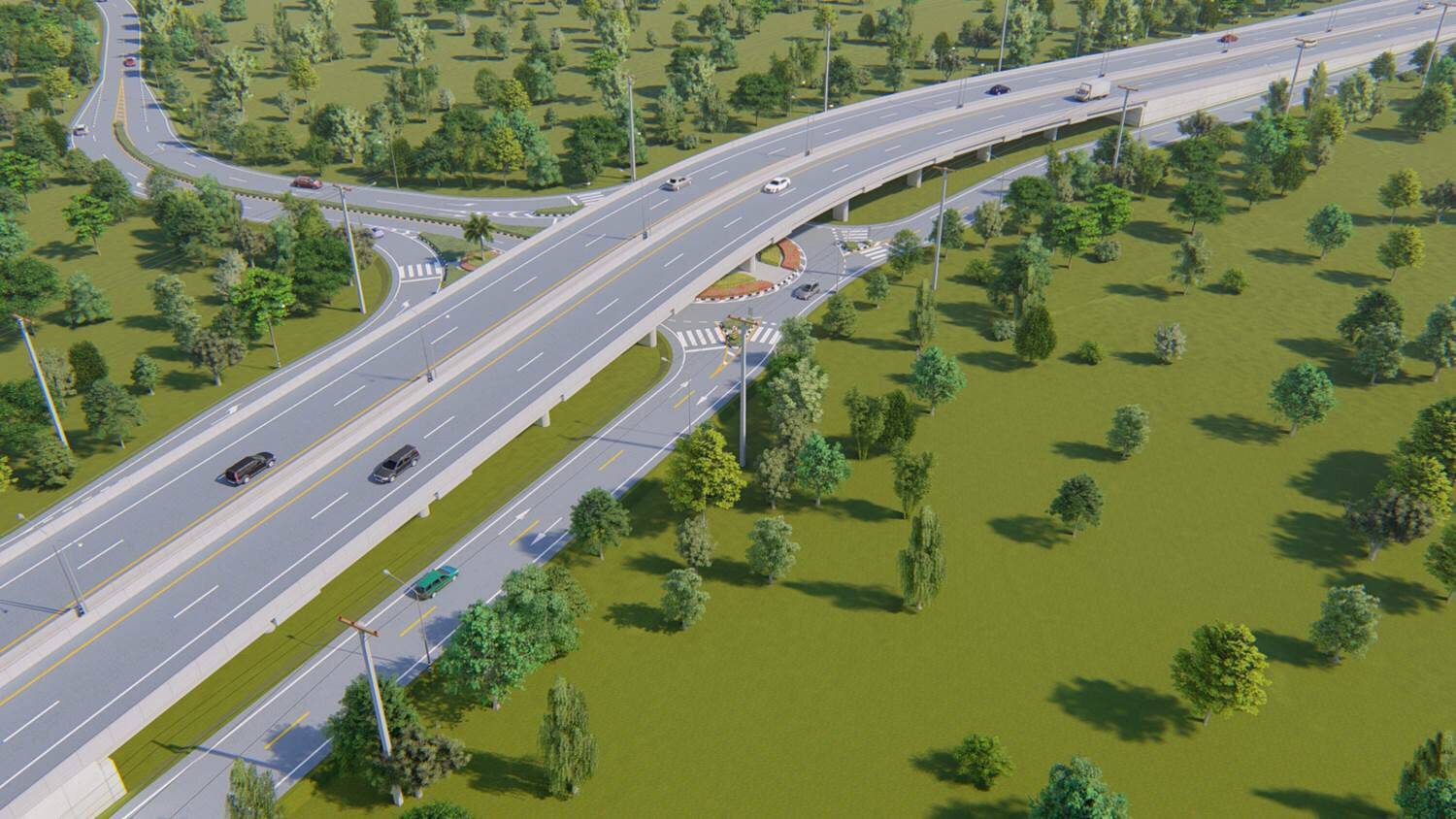

  • จุดตัดทางหลวงชนบทหมายเลข ชร.2113 (กม.146+994) ออกแบบเส้นทางสายหลักทางหลวงหมายเลข 118 เป็นสะพานยกระดับ ลดการตัดกระแสของการจราจรบริเวณทางแยกและมีการจัดการทางแยกระดับพื้นดินในลักษณะวงเวียน ออกแบบทางขนานเพื่อแยกการจราจรระหว่างการเดินทางในพื้นที่กับถนนสายหลัก และกำหนดจุดกลับรถใต้สะพานสำหรับความสูงไม่เกิน 5.50 เมตร
  • จุดตัดทางหลวงหมายเลข 1211 (กม.154+647) ออกแบบเส้นทางสายหลักทางหลวงหมายเลข 118 เป็นสะพานยกระดับ ลดการตัดกระแสของจราจรบริเวณทางแยกและมีการจัดการทางแยกระดับพื้นดินในลักษณะวงเวียน ออกแบบทางขนานเพื่อแยกการจราจรระหว่างการเดินทางในพื้นที่กับถนนสายหลัก และกำหนดจุดกลับรถใต้สะพานสำหรับความสูงไม่เกิน 5.50 เมตร
  • จุดตัดถนนเลียบคลองชลประทาน (กม.156+500) โดยรื้อสะพานข้ามคลองชลประทาน บนเส้นทางสายหลักทางหลวงหมายเลข 118 ในปัจจุบันออก เพื่อออกแบบเป็นสะพานยกระดับข้ามคลองชลประทาน โดยออกแบบทางขนานเพื่อเชื่อมต่อการเดินทางในพื้นที่ และแยกกระแสจราจรของรถที่ใช้ความเร็วออกจากกันเพื่อความปลอดภัยบริเวณใต้สะพานออกแบบจัดการจราจรเป็นระบบวงเวียนของถนนเลียบคลองชลประทานทั้ง 2 ฝั่ง และกำหนดจุดกลับรถใต้สะพานสำหรับความสูงไม่เกิน 4.50 เมตร

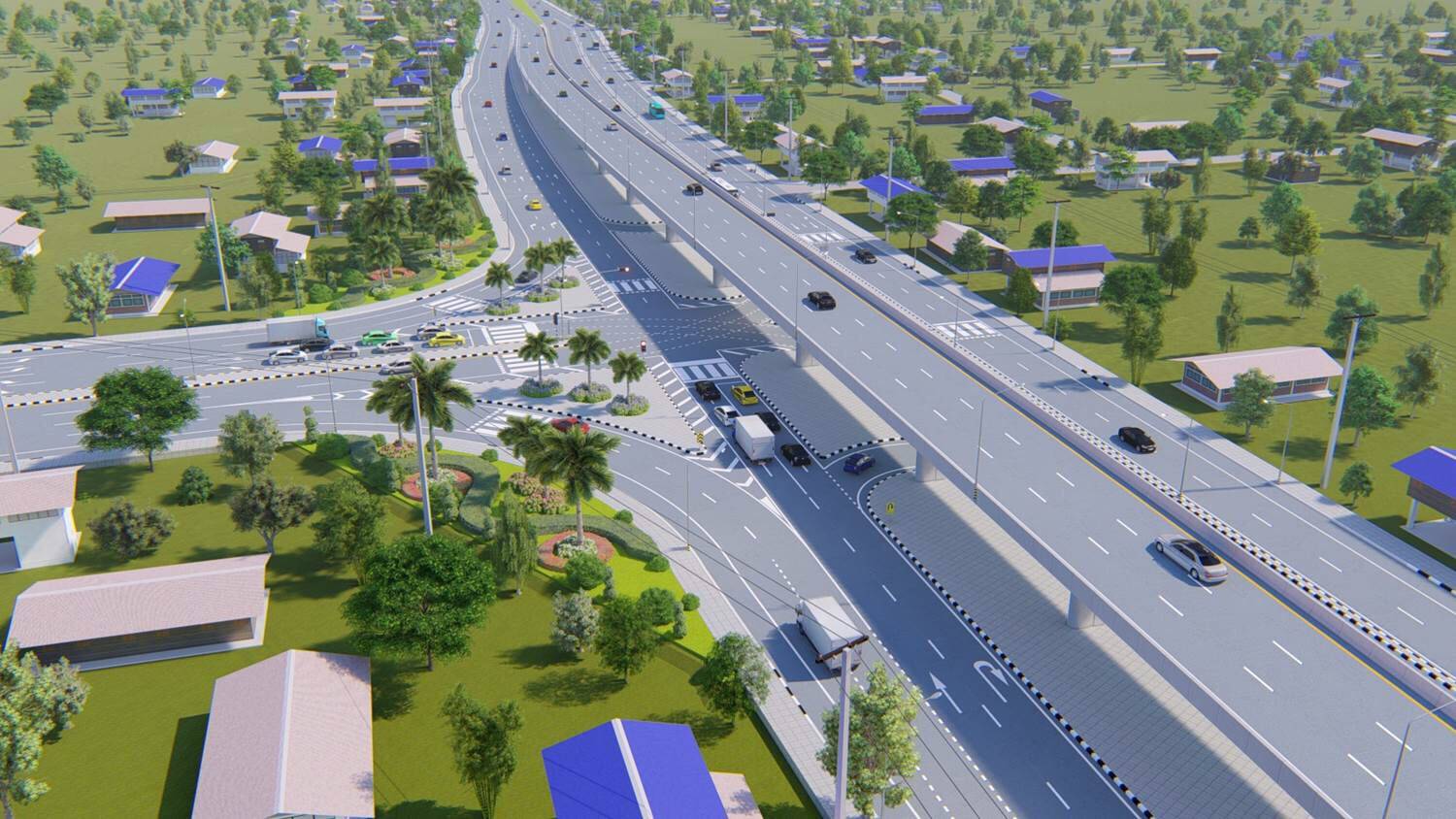

  • จุดตัดถนนทางหลวงหมายเลข 1 ที่ กม.158+473 แนวเส้นทางตัดกับทางหลวงหมายเลข 1 ที่ กม.910+123 และเป็นจุดสิ้นสุดของโครงการ  สภาพพื้นที่ในปัจจุบันเป็น 3 แยกสัญญาณไฟแบบ channelize แต่เนื่องจากเป็นทางแยกหลักที่เชื่อมโยงระหว่าง 3 จังหวัด ได้แก่ เชียงราย เชียงใหม่ และพะเยา ซึ่งปริมาณจราจรที่ผ่านจุดตัดนี้มีปริมาณเพิ่มขึ้นทุกปีทำให้จำเป็นต้องพิจารณาออกแบบปรับปรุงเพื่อเพิ่มประสิทธิภาพของทางแยกให้มีความคล่องตัวมากยิ่งขึ้น

โดยทำการออกแบบทางยกระดับข้ามทางแยก 1 ทิศทาง บนทางหลวงหมายเลข 1 ฝั่งมุ่งหน้าจากจังหวัดพะเยาไปตัวเมืองจังหวัดเชียงราย พร้อมทางขนานทางยกระดับ โดยทิศทางมุ่งหน้าจากตัวเมืองจังหวัดเชียงรายไปจังหวัดพะเยาจะทำการขยายถนนระดับพื้นดิน จากเดิม 2 ช่องจราจร เป็น 4 ช่องจราจร

สำหรับ ออกแบบเกาะกลางรูปปีกนกสำหรับแบ่งรถในทิศทางตรงให้สามารถผ่านทางแยกได้คล่องตัว ไม่ต้องติดสัญญาณไฟจราจร ส่วนทิศทางเลี้ยวขวาเข้าออก จากทางหลวงหมายเลข 118 จะถูกควบคุมด้วยสัญญาณไฟจราจรทำให้ลดการตัดกระแสจราจรบริเวณทางแยกและทำให้การจราจรบนทางหลวงหมายเลข 1 เกิดความคล่องตัว
